Содержание статьи:
Четырехтрубная теплотрасса Флексален представляет собой готовую предизготовленную линию теплопередачи с четырьмя рабочими магистралями в единой изолированной оболочке, предназначенную для одновременной подачи двух независимых теплоносителей (например, отопление и горячее водоснабжение или два температурных контура). Система ориентирована на районные и квартальные сети, а также на объекты с требованием параллельной подачи разных температурных режимов.
Конфигурация включает два контура подачи и два контура обратки, расположенные внутри единой наружной оболочки с теплоизоляцией. Такое исполнение обеспечивает распределение нескольких независимых цепей в одной траншее и снижает потребность в раздельной прокладке магистралей. Практические преимущества при проектировании и эксплуатации: упрощение трассировки в условиях ограниченной полосы отвода, уменьшение числа отдельных инженерных колодцев и централизация узлов ввода в здания.
Система состоит из нескольких функциональных слоёв: рабочие трубы (несколько каналов), теплоизоляция на основе пенополиуретана (ППУ), наружная защитная оболочка из полиэтилена высокой плотности (HDPE) и дополнительные элементы защиты и маркировки (трассовый проводник, метки, цветовая маркировка контуров). Производство предполагает заводскую сборку и непрерывную напылительную или литьевую изоляцию вокруг рабочих труб для уменьшения мостиков холода и обеспечения адгезии между слоями.
| Слой | Материал | Функция |
|---|---|---|
| Рабочие трубы | PEX / PE-RT / при необходимости металлополимер | Транспорт теплоносителя; требуются барьеры от диффузии кислорода и стойкость к температурным циклам |
| Теплоизоляция | Пенополиуретан (ППУ) | Снижение теплопотерь, обеспечение жесткости конструкции |
| Наружная оболочка | HDPE / ПЭ высокой плотности | Механическая защита, водонепроницаемость, защита от УФ (при надземной прокладке) |
Ключевые конструктивные требования при выборе и проектировании: целостность адгезионного слоя между ППУ и рабочими трубами, плотность и теплопроводность изоляции, сварные или фланцевые соединения оболочки для обеспечения герметичности, наличие трассового провода для обнаружения и локализации повреждений при подземной прокладке.
Рабочие трубы в системе Флексален выполняют основу теплотрассы, поэтому к ним предъявляют требования по стойкости к температуре, давлению и коррозионной стойкости. Основные материалы — сшитый полиэтилен (PEX) и полиэтилен повышенной теплостойкости (PE-RT). Оба варианта обеспечивают высокую коррозионную устойчивость и долговечность в агрессивной среде грунта и теплоносителя.
| Параметр | PEX | PE-RT |
|---|---|---|
| Диапазон рабочих температур | выше среднего, подходит для циклических нагрузок | высокая гибкость при монтажe, хорошая стойкость к давлению |
| Монтаж | удобство использования пресс-фитингов | термосварка и простота прокладки |
Практический совет: выбирать материал трубо-проводов в зависимости от максимальной температуры теплоносителя, частоты тепловых циклов и доступности квалифицированных соединителей на площадке. При сомнении ориентируйтесь на материалы с заводскими сертификатами для использования в предизолированных магистралях.
В системе Флексален в качестве теплоизоляции применяется закрытоячеистая полиуретановая пена (ППУ). ППУ обеспечивает низкую теплопроводность, механическую жёсткость и минимальную влагопроницаемость; типичный диапазон теплопроводности 0,024—0,030 Вт/(м·К). Пена формуется вокруг рабочих труб, заполняя кольцевой объём и фиксируя их положение, что снижает контактные теплопотери и повышает устойчивость к локальным механическим нагрузкам.
Наружная оболочка выполнена из полиэтилена высокой плотности (HDPE) с дополнительной УФ‑стабилизацией. Оболочка обеспечивает механическую защиту, барьер от грунтовых вод и коррозионную изоляцию. Для участков с повышенной нагрузкой применяют усиленные оболочки или металлические защитные кожухи.
При проектировании учитывают температурную усадку/расширение материалов, требуемую толщину изоляции исходя из допустимых тепловых потерь и конструктивные меры против механического сдавления в местах прокладки.

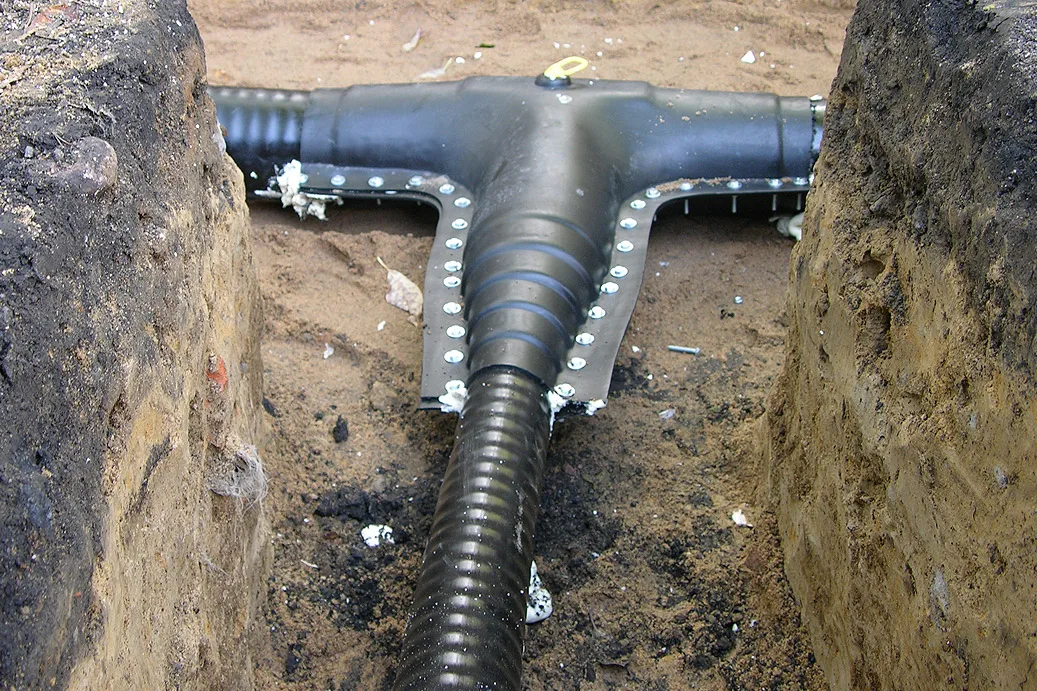

Фитинги и соединительные узлы для четырёхтрубной трассы Флексален поставляются в двух вариантах: заводские предизолированные узлы и полевые решения. Основные элементы — коллекторные блоки, переходные муфты, фланцевые адаптеры и запорная арматура встраиваемых контуров.
Требования к монтажу соединений: соответствие давлению и температуре системы, обработка торцов и центровка рабочих труб перед сваркой, контроль герметичности и восстановление изоляции согласно технологической карте. Предпочтительны заводские предизолированные узлы при частых повторениях конфигураций — это уменьшает число полевых операций и снижает риск ошибок.
Технический паспорт каждой партии Флексален содержит набор параметров, необходимых для проектирования, монтажа и эксплуатации. Ниже приведены типовые параметры и их ориентировочные диапазоны; точные значения — в паспортных данных конкретного изделия.
| Параметр | Типичное значение | Примечание |
|---|---|---|
| Внутренние рабочие трубы (диаметры) | Ø20 — Ø125 мм | Зависит от типа контура: отопление/ГВС/рециркуляция |
| Рабочее давление | До 10 бар (типично); возможны исполнения до 16 бар | Указывать рабочее и испытательное давление в паспорте |
| Рабочая температура | До 95 °C (постоянно); кратковременно до 100 °C | Зависит от материала рабочей трубы |
| Теплопроводность изоляции (ППУ) | 0,024—0,030 Вт/(м·К) | При поставке указывают измеренное значение |
| Наружная оболочка | HDPE, усиленные варианты при необходимости | Указывается толщина и тип покрытия |
| Масса на метр | ~1,5 кг/м — 25 кг/м | Зависит от диаметра и конструкции |
| Минимальный радиус изгиба | 6—12 D (наружный диаметр) | Зависит от исполнения; уточнять в паспорте |
| Коэффициент линейного расширения | ~1,5·10-4 — 2,0·10-4 1/°C | Учитывать при расчётах компенсации теплового удлинения |
Типовой перечень паспортных данных: обозначение изделия, конструктивная схема (количество и Ø рабочих труб), рабочее/испытательное давление, температурный диапазон, теплопроводность и плотность изоляции, материал наружной оболочки, масса и линейные размеры, результаты заводских испытаний.
Все расчётные и проектные параметры берут из паспорта конкретной партии изделий; при расхождениях по нагрузкам, температурному режиму или глубине прокладки выбирают соответствующее исполнение или согласуют модификации с производителем.
Типовые рабочие трубы четырёхтрубной теплотрассы Флексален подбираются по тепловой нагрузке и гидравлическим потерям. В практических решениях используются диапазоны наружных/условных диаметров рабочих труб и изоляции, ориентировочно:
Рабочее давление и температурные рамки обычно соответствуют требованиям централизованных систем теплоснабжения и зависят от материалов труб:
| Параметр | Типичный диапазон | Примечание |
|---|---|---|
| Ном. рабочее давление | 6 — 16 бар | чаще PN6 или PN10 для полимерных вставок; до PN16 при необходимости |
| Макс. рабочая температура | 95 — 100 °C | для PEX-a чаще 95 °C долговременно, до 110 °C кратковременно |
| Гидростатическое испытание | 1,3—1,5 × рабоч. давления | значение уточнять по паспорту конкретной системы |
Для проектирования полезны практические правила: при расчёте диаметра исходить из теплового расхода Q (кВт), допустимой скорости жидкости v (обычно 0,6—2,0 м/с в магистральных участках для отопления) и перепада температур ΔT (обычно 30—50 K для систем отопления, 10—20 K для горячего водоснабжения). Формула для подбора диаметра через объёмный расход: Vdot = Q / (ρ·cp·ΔT); затем диаметр по Vdot = v·A, где A = π·d2/4. Рекомендуется проверять полученные диаметры по нормам и паспортным данным Флексален.
Теплотехнические характеристики теплотрассы Флексален определяются свойствами слоя пенополиуретана (ППУ) и конструкцией оболочки. Основные параметры и практические ориентиры:
Практическое требование: при расчёте теплопотерь и выборе толщины изоляции опираться на конкретную длину трассы, среднегодовую температуру грунта и допустимые потери мощности, а не на усреднённые «типичные» значения.
Четырёхтрубная конфигурация предполагает параллельное движение двух контуров (например, отопление и ГВС) с собственными подачей и обраткой. На практике применяют несколько типовых схем, оптимальных для разных масштабов и задач:
| Схема | Когда применима | Ключевые особенности |
|---|---|---|
| Центральный коллектор с радиальными отводами | районные распределения и квартальные разводки | простая логистика, удобна гидравлическая балансировка; требует расчётного распределения диаметров по длинам |
| Кольцевая (замкнутая) магистраль с отводами | длинные трассы, повышенная надёжность подачи | обеспечивает резервирование потоков; сложнее управление и балансировка |
| Модульные подколлекторные станции | многофункциональные зоны, отдельные здания и большие комплексы | локальная регулировка, упрощённое обслуживание, каждый модуль — независимый гидравлический контур |
| Схемы с поперечными перемычками и байпасами | системы с сезонной или часовыми колебаниями нагрузки | позволяют перераспределять потоки и поддерживать требуемые параметры для разных зон |
Практические рекомендации при выборе схемы:
Центральный коллектор выполняет функции распределения четырёхтрубной теплотрассы на микрорайонном уровне: подача и обратка для отопления и ГВС передаются по магистралям от котельной или ТЭЦ к квартальным вводам. Практические требования к такой схеме:
Рекомендации по эксплуатации: предусмотреть доступ к коллекторным камерам, маркировку линий и схема-запасные контуры для быстрого переключения. При прокладке учитывайте возможности этапного ввода кварталов в эксплуатацию и требования по гидроиспытаниям каждой секции.
Многозонные схемы необходимы при различающихся тепловых режимах в разных зданиях или функциональных зонах (жилые, коммерция, техпомещения). Ключевые решения:
Для многофункциональных объектов важно согласовать температурные графики и минимальные потоки по каждой зоне, чтобы избежать деградации теплоносителя и обеспечить возможность гидравлической балансировки без полных перекрытий потоков в соседних зонах.
Проектирование четырёхтрубной теплотрассы начинается с исходных данных: профиля нагрузок (суточный и сезонный), требуемых температур подачи/обратки, максимально допустимого падения давления и ограничений по скоростям для применяемых материалов. Основные этапы расчётов:
Практические нюансы и ограничения:
Комиссионные расчёты и отчётность. В комплект проектной документации рекомендуется включать таблицу с ключевыми результатами расчетов, например:
| Документ | Содержание |
|---|---|
| Таблица нагрузок | Пиковые и средние Q по зонам, коэффициенты одновременности |
| Гидравлическая схема | Диаметры, длины, эквивалентные потери, характеристики насосов |
| Теплотехнический расчёт | Линейные потери, теплоизоляция, расчёт ΔT и расхода |
| Протоколы испытаний | Давление гидроиспытания, результаты утечек, температурные тесты |
Заключительный этап — итеративная проверка проекта с учётом данных строительно-монтажных ограничений, результатов теплотехнических расчётов и требований по эксплуатации, после чего формируют исполнительную документацию для монтажа и наладки четырёхтрубной теплотрассы.
Начальная задача — определить тепловую нагрузку участка (P, Вт) и заданный температурный перепад (ΔT, °C) между подачей и обраткой. Объёмный расход теплоносителя (Q, м3/с) вычисляют по формуле Q = P / (ρ · c · ΔT), где ρ — плотность, c — удельная теплоёмкость. Для воды при типичных температурах ρ ≈ 1000 кг/м3, c ≈ 3 900—4 200 Дж/(кг·K); в расчётах указывают конкретные значения в зависимости от рабочих температур.
Далее по объёмному расходу рассчитывают скорость потока v = Q / A (A — площадь поперечного сечения трубы). Рекомендуемые напряжённые скорости для магистральных трубопроводов из полимерных материалов обычно находятся в диапазоне 0,6—1,5 м/с: низкие скорости снижают потери и шум, высокие — уменьшают диаметр, но увеличивают износ и потери давления.
Потери давления определяют по формуле Дарси-Вайсбаха: Δp = f · (L/D) · (ρ · v2 / 2), где f — коэффициент трения (в расчётах используют формулу Колбрука или таблицы Муди), L — длина участка, D — внутренний диаметр. Для предварительной оценки можно принять f ≈ 0,02—0,03 для гладких полимерных труб при турбулентном режиме; точный f получают итерационно по числу Рейнольдса и шероховатости.
Необходимо учитывать местные потери на фитинги и арматуру через эквивалентные коэффициенты сопротивления ξ: Δp_лок = ξ · (ρ · v2 / 2). Сумма линейных и локальных потерь должна укладываться в допустимый перепад давления насосной схемы с запасом на регулирование.
Пример быстрой оценки: P = 1 МВт, ΔT = 30 K → Q ≈ 0,008 м3/s (≈28,7 м3/ч). При D=100 мм скорость ≈1,02 м/с, потери ≈0,103 бар/100 м (при f≈0,02).
Схема балансировки должна обеспечивать заданные расчётные расходы на каждом ответвлении и устойчивость при изменении нагрузок. На практике применяют комбинацию методов: статическая настройка запорной и балансировочной арматуры при пуске и динамическая — с использованием регуляторов давления и расхода в рабочем режиме.
Порядок работ по балансировке: задать проектные расходы, закрыть/открыть балансировочные клапаны до достижения требуемых значений по встроенным или выносным расходомерам, зафиксировать положения. После завершения монтажных работ и гидравлических испытаний провести контрольные измерения при реальной температуре теплоносителя — вязкость и плотность меняются, что влияет на расход и потери.
Регулярная проверка и перенастройка требуются при изменении конфигурации сети или нагрузок. Для минимизации эксплуатационных затрат рекомендуется интегрировать измерения расхода и давления в систему удалённого мониторинга с возможностью автоматической коррекции через ПЛК.
Выбор способа прокладки определяется условиями площадки, доступностью траншей, требованиями к обслуживанию и допустимыми технико-экономическими параметрами. Основные варианты: бесканальная подземная прокладка (прямой монтаж в грунт или в футляре), горизонтальное направленное бурение (ГНБ) для переходов, канальная и надземная (эстакады, опоры) прокладка.
Требования при подземной прокладке:
Особенности бесканальной и ГНБ-технологий: сокращают сроки и объёмы земляных работ, уменьшают количество стыков; при этом необходимы расчёты на динамические нагрузки при проходке и обеспечение доступа для контроля стыков и герметичности.
Требования при надземной прокладке:
| Критерий | Подземная прокладка | Надземная прокладка |
|---|---|---|
| Доступ для ремонта | Ограничен, требует вскрытия | Высокий, простой доступ |
| Стоимость земляных работ | Высокая при больших объёмах | Ниже, но выше требования к опорам |
| Сроки монтажа | Дольше при механических работах | Быстрее при модульной сборке |
Контроль качества монтажа включает проверку геометрии трассы, целостности изоляции и оболочки, герметичности стыков и соответствие укладки проектным уклонам. Гидростатические испытания проводят до засыпки траншеи. Для предизолированных систем Флексален рекомендуется привлекать сертифицированные бригады и следовать монтажным инструкциям производителя по сварке/соединению, анкеровке и компенсации удлинений.
При бесканальной прокладке четырёхтрубной теплотрассы применяют методы горизонтального направленного бурения (HDD), прокола грунта (вибропрокол, молинг) или продавливания в узкие траншеи с последующим восстановлениям покрытия. Для предфабрикованного четырёхтрубного участка важны следующие практические требования:
Ограничения и риски: в скальных и сильно переслаивающихся грунтах стоимость и риск бурения растут; при длинных протяжках увеличивается вероятность локального повреждения оболочки и роста теплопотерь, поэтому проектировать бесканальную трассу следует с учётом межремонтных интервало в 25—40 лет и возможностью локального вскрытия для ремонта.
Надземная и канальная прокладка предъявляют иные требования по опорам, защите от внешних воздействий и доступности обслуживания. Практические предписания:
Особенности монтажа в каналах: при монтаже в замкнутом пространстве применение средств удалённого контроля целостности оболочки и системы обнаружения утечек существенно сокращает время обнаружения дефектов. При проектировании канала учитывайте удобство замены отдельной трубы без вывода из работы всей магистрали.
Контроль качества включает последовательность процедур от входного контроля материалов до комплексных испытаний на прочность и герметичность. Обязательные стадии и практические критерии:
| Этап | Цель | Типичные требования |
|---|---|---|
| Входной контроль | Проверка соответствия материалов и комплектующих | Сертификаты, заводские паспорта, маркировка, визуальный осмотр на повреждения |
| Контроль сварных/сварочно-термических соединений | Качество стыков и герметичность | Визуальный контроль, неразрушающий контроль (УЗ, капиллярный) или разрушающие испытания выборочных образцов |
| Гидростатические испытания | Проверка прочности и герметичности сети | Давление и длительность по проекту/нормативам; типично 1,25—1,5 рабочего давления в течение 2—24 часов с контролем падения давления |
| Контроль изоляции | Непрерывность теплоизоляции и защитной оболочки | Визуальный осмотр, локальная регенерация повреждений, тепловая съёмка для выявления мест с повышенными потерями |
Дополнительные пункты приёмки:
Критерий приёмки: отсутствие течей и необоснованных падений давления в течение оговоренного в проекте времени, полная комплектация документацией и устранение выявленных дефектов в установленные сроки.
Частые дефекты и способы их устранения: микротрещины оболочки — локальная заделка и нанесение внешнего покрытия; неплотности стыков — переделка сварки или дополнительная герметизация; отклонения от трассы — корректировка опор или повторный монтаж секции. План приёмки должен предусматривать последовательность устранения замечаний и повторные испытания после ремонта.
При обнаружении аномалий по расходу или давлению следует оперативно определить место и масштаб утечки и выбрать метод восстановления. Последовательность действий при подозрении на утечку:
| Метод | Точность | Применимость | Примечание |
|---|---|---|---|
| Акустическая корреляция | Высокая (м до десятков м) | Подземные полиэтиленовые и металлические линии | Эффективна при изолированных контурах и доступных точках подключения |
| Давление и тесты на герметичность | Средняя (общая локализация) | Контрольные участки, плановые испытания | Недорогой первичный метод, требует остановки секции |
| Тепловизионная съемка | Низкая—средняя | Поверхностные утечки, обнажённые участки | Удобна в теплое/холодное время для выявления температурных аномалий |
| Трассировочные газы | Высокая | Сложные участки с малой протяженностью поиска | Требует специализированного оборудования и мер безопасности |
| Оптические / волоконно-оптические датчики | Очень высокая | Критичные магистрали с постоянным мониторингом | Инвестиционно затратные, дают постоянную диагностику |
При ликвидации дефекта сначала фиксируют гидравлические параметры и границы повреждения, затем применяют наименее инвазивный метод восстановления.
Способы восстановления зависят от типа повреждения и конструкции трубы Флексален: для повреждений наружной оболочки возможна локальная замена оболочки и восстановление изоляции; при повреждении рабочей трубы применяют стыковку с помощью термосварки/электросварных фитингов или замену сегмента в месте с предварительным установлением перемычек. Бесканальные методы (направленное бурение, санация рукавом) применимы при ограниченном доступе, но требуют подтверждения совместимости материалов и температурной устойчивости.
Удалённый мониторинг должен фиксировать минимум: расход, давление, температуру подачи и обратки, а также состояние изоляции (влажность) в ключевых точках. Рекомендуемая архитектура — модульные локальные узлы сбора данных с передачей в SCADA/GIS.
При внедрении учитывают электропитание сенсорных узлов, требования к помехозащищённости, совместимость протоколов и кибербезопасность. Интеграция с системой управления активами (EAM) и GIS обеспечивает планирование ТО и приоритизацию работ. Периодичность выборки данных зависит от критичности участка: для магистралей — не реже 1 мин, для распределительных сетей — 5—15 мин; аварийные события должны генерировать мгновенные оповещения.
Проектирование и эксплуатация четырёхтрубной теплотрассы Флексален требует системного подхода к безопасности: защите от разрушений под давлением, минимизации пожарных рисков и предотвращению негативного воздействия на окружающую среду. Ниже — конкретные требования и практические меры, которые следует учесть при проектировании, монтаже и эксплуатации.
Практическое требование: на стадии проекта выделить перечень потенциальных аварийных сценариев (разрыв, утечка, возгорание) и включить в ППР мероприятия по локализации, оповещению и восстановлению.
Рекомендации по реализации на практике:
Соответствие продукции и монтажа действующим нормативам нужно проверять документально ещё на стадии выбора поставщика. Практическая проверка включает наличие сертификатов, протоколов испытаний и подтверждение производственного контроля.
Перечень документов и проверок, которые следует запросить у поставщика или подрядчика:
| Документ | Назначение |
|---|---|
| Сертификат соответствия/декларация | Подтверждает соответствие продукции требованиям государства или регионального рынка (EAEU, CE и т.п.). |
| Протоколы испытаний материалов | Результаты испытаний на прочность, давление, термическую устойчивость, теплопроводность и реакцию на огонь. |
| Фабричный паспорт и контроль производства | Подтверждение серийного контроля качества, спецификация изделий и маркировка партий. |
| Сертификаты на сырьё (полиэтилен, ППУ) | Гарантия исходных свойств материалов и отсутствия запрещённых добавок. |
| Система менеджмента качества (ISO 9001) | Показывает организованный процесс производства и контроля качества. |
| Экологические документы (ISO 14001, экологическая декларация) | Информация о воздействии материалов и процессах утилизации/переработки. |
| Протоколы гидравлических испытаний и приёмочных тестов | Документы, подтверждающие успешные испытания монтажных участков перед передачей в эксплуатацию. |
Практические указания:
Оценка стоимости четырёхтрубной теплотрассы Флексален должна учитывать не только первоначальные закупку и монтаж, но и эксплуатационные расходы, потери тепла и затраты на обслуживание в течение жизненного цикла.
Основные статьи стоимости и их типичное соотношение:
| Статья | Доля в общем бюджете (ориентир) |
|---|---|
| Материалы (трубы, изоляция, фитинги) | 30—50% |
| Гражданские работы (раскопки, восстановление покрытия) | 20—40% |
| Монтаж, сварка, сборка коллекторов | 10—25% |
| Проектирование, испытания, пусконаладка | 5—10% |
| Непредвиденные расходы и резервы | 5—15% |
Факторы, существенно влияющие на стоимость и сроки:
Примерная схема планирования сроков (малые/средние проекты):
Оценка жизненного цикла и экономическая эффективность:
Практические рекомендации для снижения затрат и рисков:
